Vysvetlenie doby výroby Soft Cooler

2026-09-04 0 Nechajte mi správu
„Výroba je 30 až 45 dní“ je odpoveď, ktorú dostáva väčšina kupujúcich, a je to pravda – opisuje však iba stred časovej osi. Realita od objednávky do skladu zahŕňa odber vzoriek, revízne kolá, prichádzajúci materiál, inšpekciu, námornú prepravu a colné odbavenie a oneskorenia, ktoré zničia dátumy spustenia, sa na výrobnej linke takmer nikdy nestanú. Dejú sa pred ním, v schvaľovaní a materiáloch. Táto príručka rozdeľuje celú časovú os na jej skutočné zložky, ukazuje, kde sa skutočne stráca čas, a vysvetľuje, ako skomprimovať rozvrh bez toho, aby ste predstierali, že fyzika neplatí. Sealock (YiFuLong Outdoor Gear Co., Ltd.) uvádza 7–15 dní odberu vzoriek a 30–45 dní výroby, a to vysvetľuje, čo je okolo týchto čísel.


Čo by mal znamenať „dodacia lehota“.

Definujte ho správne, inak budete plánovať proti nesprávnemu číslu. V prísnom zmysle slova „dodacia lehota“ sa vzťahuje na celkové trvanie od schválenia objednávky po hotové odevy, ktoré opustia bránu závodu. Ale počet, ktorý značka v skutočnosti potrebuje, je širší: celkový čas, ktorý uplynul od zadania výrobnej zákazky po prijatie hotového tovaru pripraveného na predaj, zahŕňajúci odber vzoriek, montáž a konečné schválenie; získavanie látok a lemov a prichádzajúce do továrne; hromadné rezanie, šitie a konečná úprava; kontrola kvality a balenie; náklad, colné odbavenie a príchod do skladu.

Dodacia lehota z výroby a dodacia lehota sú rôzne čísla. Naplánujte si to druhé.

Zistenie, ktoré by malo zmeniť vaše plánovanie

Toto je najužitočnejšia vec vo výskume a je v rozpore s tým, kam väčšina kupujúcich zameriava svoj tlak: ;väčšina značiek stráca čas pred začatím šitia – dostupnosť materiálu a schválenia sú zvyčajnou prekážkou a najťažšie je zotaviť sa z oneskorenia tkanín, pretože nič po prúde nemôže začať bez metráže na strihacom stole. Neskoré schválenie farby alebo látka, ktorá nie je na sklade, sa prelínajú v každej ďalšej fáze.

Jeden výrobca to kvantifikuje: ;Zoberanie a farbenie látok predstavujú 45 % až 55 % oneskorení pri prvých objednávkach. Zhruba polovica rizika oneskorenia pri prvej objednávke spočíva v štádiu, ktoré väčšina kupujúcich považuje za administratívne.

Z toho priamo vyplýva záver: Spoľahlivým spôsobom ochrany dátumu uvedenia na trh je skoré uzamknutie tkaniny a schválenia, nie neskoršie stlačenie výroby. Prenasledovanie továrne v šiestom týždni nevráti stratený čas v prvom týždni.

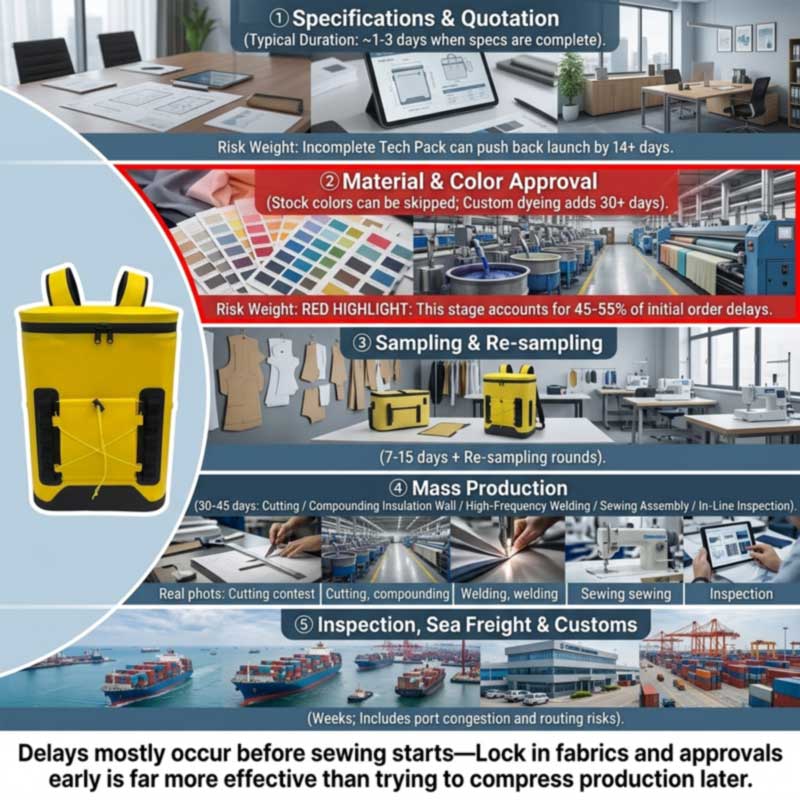

full soft cooler lead time breakdown from specification and material approval through production, inspection and freight

Stage by Stage

1. Špecifikácia a cenová ponuka

Rýchlo, keď je zadanie dokončené: benchmarky stanovujú kontrolu a cenovú ponuku technického balíka približne 1 až 3 dni, keď sú špecifikácie dokončené. Pomalé, keď to tak nie je – nekompletné technické balíky sú hlavnou príčinou trenia a často pridávajú 14 alebo viac dní k dátumu spustenia projektu, pretože továreň nemôže presne stanoviť cenovú ponuku alebo nastrihať látku bez presných meraní, špecifikácií švov a kusovníka.

V prípade chladiča „kompletný“ znamená pomenovanie: materiál plášťa a denier, typ izolácie a hrúbka steny, materiál vložky a súlad s trhom, typ uzáveru a úroveň tesnenia, kapacita a vnútorné rozmery s toleranciami, hardvér, popruh, spôsob značky a balenie.

2. Schválenie materiálov a farieb – skutočný problém

Referenčné hodnoty naznačujú 3 – 7 dní na výber látok a vzoriek v niektorých programoch, ale vlastné farby, farbenie alebo špeciálne materiály môžu trvať dlhšie – a „dlhšie“ môže byť podstatné: ak značka požaduje látky farbené na mieru alebo špeciálne lemy, časová os sa môže predĺžiť o 30 dní alebo viac.

Mäkký chladič má viac materiálov ako odev: škrupinovú tkaninu, penu s uzavretými bunkami, potravinársku podšívku, vzduchotesné alebo vodotesné zipsy, pracky, popruhy a štítky. Každý má svoj vlastný vstupný čas a ten najpomalší nastavuje dátum začiatku. Kovanie a čalúnenia si zaslúžia osobitnú pozornosť, pretože sú malé, lacné a bežne sa na ne zabúda – no aj keď je látka a práca pripravená, jeden chýbajúci funkčný alebo značkový komponent môže zabrániť spusteniu výroby.

3. Odber vzoriek a revízie

Sealock uvádza 7–15 dní pre vzorky, dlhšie pre základný vývoj, kde je potrebné najskôr navrhnúť vzory a zváracie nástroje. Premenná nie je tvorcom; je to počet kôl – a kolá sú riadené krátkou kvalitou a rýchlosťou spätnej väzby. Oneskorenie spätnej väzby od kupujúcich alebo nejasné špecifikácie predlžujú časový harmonogram schvaľovania vzoriek a jednou z odporúčaných disciplín je: 48-hodinové pravidlo pre revízie vzoriek, aby sa nestratila dynamika.

4. Hromadná výroba — 30 až 45 dní

Čo sa vlastne deje vo vnútri tohto okna pre zváraný chladič: rezanie plášťa, peny a vložky; laminovanie izolovanej steny; vysokofrekvenčné zváranie tela, základne a uzáveru; šitie postrojov, vreciek, popruhov a lemov; montáž a hardvér; priebežná kontrola počas celého procesu; dokončovanie a balenie.

Stojí za zmienku pre plánovanie: prechádza veľa chladnejších zostávdve rôzne výrobné linky— vysokofrekvenčná zváracia linka a šijacia linka. V Sealock tieto sedia v oddelených miestnostiach na tom istom poschodí a šitá konštrukcia je hlavnou internou schopnosťou, a nie outsourcovaným krokom. Konštrukcia, ktorá využíva oboje, je o niečo dlhšia vnútorná cesta ako len zváraný alebo šitý produkt, čo je jeden z dôvodov, prečo zložitosť ovplyvňuje výrobné okno. Celá sekvencia je tuAko sa vyrábajú batohy Soft Cooler.

5. Kontrola

Zarezervujte si ho pri dokončení približne 80 %, takže máte čas na prepracovanie. Na chladiči nechajte čas na konkrétne testovanie vody a pamätajte, že platba zostatku je zvyčajne viazaná na úspešnú kontrolu. PozriKontrola kvality Soft Cooler pred odoslaním.

6. Preprava a odbavenie

Nákupcovia fázy najčastejšie úplne vynechajú. Námorná preprava plus odbavenie destinácie pridáva týždne a je vystavená narušeniu, ktoré nikto nemôže ovplyvniť: preťaženie prístavov, prerušenia trasy, colné alebo geopolitické udalosti môžu tieto okná ďalej predĺžiť, preto je nevyhnutná rezerva na doručenie. Nedávne podmienky smerovania ilustrujú rozsah – jeden výrobca poznamenáva, že dopravcovia presmerovávajú okolo Mysu dobrej nádeje, čím vytvárajú automatické 10 až 14-dňové oneskorenie zásielok do Európy. Chladiče sú tiež objemné a nabité podľa objemu, na čom záleží viac z hľadiska ceny ako času; pozriVeľkoobchodný výrobca chladiaceho batohu: Hromadné ceny a podmienky FOB.

Bežné príčiny oneskorenia

Príčina Typický dopad Prevencia
Nekompletné technické balenie 14+ dní pridaných pred začiatkom Vpredu špecifikujte materiály, rozmery, tolerancie, uzáver a poddajnosť
Vlastná farba / vlastný materiál 30+ dní; ~polovica rizika oneskorenia prvého rádu leží tu Pri prvej objednávke použite skladové farby alebo okamžite začnite s laboratórnymi ponormi
Pomalá spätná väzba kupujúcich Rozširuje každé kolo odberu vzoriek Jediný tvorca rozhodnutí; Pravidlo 48-hodinovej odozvy
Zmeny dizajnu v polovici procesu Dni až týždne; môže znehodnotiť zafarbenú tkaninu Skorý dizajn zámku a materiálová základňa; považovať zmeny za nové položky
Chýbajúce ozdoby alebo hardvér Úplne blokuje načítanie riadkov Objednajte si úpravy včas; potvrďte prichádzajúce dátumy pred načítaním linky
Štátne sviatky Týždne - Jarný festival je niekoľkotýždňovým prerušením Objednávka pred spomalením; pozrite si sprievodcu Čínou
Neúspešná kontrola/prepracovanie Dni až týždne Jasné definície defektov a predvýroba dohodnutá so vzorkou zlata
Nákladné a colné Týždne, variabilné Vytvorte vyrovnávaciu pamäť; neplánujte na minimálny tranzit

Dva z nich si zaslúžia dôraz. Zmeny v polovici procesu sú nákladné z hľadiska času aj peňazí: opätovné zošikmenie farieb, opätovné pletenie panelov alebo prerobenie dizajnu po farbení látky pridáva dni alebo týždne – zamknite kľúčové prvky dizajnu a základne tkanín včas a s veľkými zmenami zaobchádzajte ako s novými kódmi položiek s vlastnými očakávaniami. A sviatky nie sú poznámkou pod čiarou: štátne sviatky v produkčných krajinách si vyžadujú buď pokročilé objednávanie, alebo extra vstavaný čas vyrovnávacej pamäte. V prípade chladiacich tašiek, ktorých objednávacie okno sa nachádza počas obdobia jarných sviatkov, ide o obmedzenie plánovania prvého poriadku – pozriVýrobca Soft Cooler v Číne: Kompletná príručka OEM.

Ako skutočne skomprimovať časovú os

Páky, ktoré fungujú, zhruba v poradí účinnosti:

  1. Vyberte si skladové materiály a skladové farby.Tým sa odstráni jediný najväčší zdroj oneskorenia pri prvej objednávke – žiadny laboratórny cyklus ponorenia, žiadne čakanie na dávku farbiva.
  2. Odošlite úplnú špecifikáciu.Stručný prehľad pripravený na výrobu premení 14-dňovú zisťovaciu slučku na 1–3-dňovú cenovú ponuku.
  3. Vopred schváľte základné materiály pre opakované programy.Štandardná rada znie: predbežné schválenie tkanín jadra na vynechanie opakovaných laboratórnych ponorov – druhá objednávka schváleného materiálu je podstatne rýchlejšia ako prvá.
  4. Upevnite si spätnú väzbu a rozhodujte sa rýchlo.Jeden tvorca rozhodnutia, jedna konsolidovaná odpoveď, pevný záväzok obratu. ;Konsolidácia opakovaní vzoriek poskytnutím jasných a úplných špecifikácií je zdokumentovaná páka.
  5. Začnite z existujúcej platformy.Značky a zmeny špecifikácií na osvedčenej zváranej konštrukcii preskakovania vzoru a úplne vývoji zváracích nástrojov.
  6. Objednajte sa mimo sezóny.Továrenské zaťaženie je skutočným obmedzením; rovnaký príkaz umiestnený v tichšom okne naplánuje skôr.
  7. Letecká preprava len v núdzovom režime.Poctivé rámcovanie: letecká nákladná doprava sa môže vrátiť dva až štyri týždne na konci, ale za niekoľkonásobne vyššiu cenu ako námorná doprava, takže funguje skôr ako núdzová páka než ako plán.
Čo sa nedá stlačiť.Zváranie, laminovanie stien a vytvrdzovanie si vyžadujú čas; ich narýchlo produkuje chyby, ktoré zlyhajú pri kontrole a stoja viac času, ako ušetrili. Testovanie vody potrebuje trvanie na odhalenie pomalého presakovania. Námorná doprava je daná geografiou. Dodávateľ, ktorý súhlasí s akýmkoľvek termínom bez toho, aby diskutoval o materiáloch, schválení farieb a načítaní továrne, neplánuje – a harmonogram dohodnutý na základe optimizmu je najbežnejšou cestou k zmeškanej sezóne.


Spätné plánovanie: vypracovaný harmonogram

Pracujte od dátumu na sklade, nie od objednávky. Odčítajte v tomto poradí:

Vráťte sa od dátumu na sklade Povoliť
Príjem do skladu, kontrola kvality a zoznam Dni až týždeň
Vnútrozemská dodávka z prístavu dní
Colné odbavenie Dni, variabilné
Oceánsky tranzit Týždne, v závislosti od trasy – pridajte vyrovnávaciu pamäť
Kontrola pred odoslaním a akékoľvek prepracovanie Až týždeň
Hromadná výroba 30-45 dní
Prichádzajúci materiál (najdlhšia vedúca položka) Dni až týždne; 30+ ak sú farbené na mieru
Kolá odberu vzoriek a schvaľovania 7–15 dní plus revízie
Špecifikácia a cenová ponuka 1-3 dni, ak je dokončená
Prázdninový nárazník Týždne, ak plán prekročí jarný festival

V prípade letného chladiaceho rozsahu táto aritmetika zvyčajne pristane dátum záväzku na jeseň alebo začiatkom zimy. Značka, ktorá začína na jar s uvedením na trh v júni, už prehrala sezónu – a chladiče sú sezónne, takže tovar, ktorý príde neskoro, čaká rok a nie mesiac. Obchodné dôsledky sú zahrnuté vAko začať svoju vlastnú značku chladiaceho batohu.

Nezabudnite na zmenu poradia.Ak sa prvá séria vypredá, výmena trvá rovnakých 30 – 45 dní plus nákladná doprava – takže vypredanie v polovici sezóny znamená, že doplnenie zásob príde po sezóne, pokiaľ nebola zmena objednávky naplánovaná podľa pôvodného plánu. Rozhodnite sa o spúšťacom bode pre zmenu objednávky skôr, ako pristane prvá zásielka.


Dodacia lehota Sealock

Citácia Rýchlo na kompletnú špecifikáciu
Odber vzoriek 7-15 dní; dlhšie pre základný vývoj, kým sa navrhnú vzory a zváracie nástroje
Výroba 30–45 dní po potvrdení vzorky a zálohy
Podmienky MOQ 300 ks na dizajn; FOB Guangdong
Schopnosť Vlastné vysokofrekvenčné zváracie linky a šijacie linky — oddelené miestnosti, rovnaké poschodie; mnohé zostavy používajú oboje
Kvalita IQC / IPQC / OQC, odber vzoriek AQL, odhlásenie vzorky zlatého vzoru, dávkové testovanie ponorením do vody; SGS alebo QIMA sú vítané
Pôvod Čína alebo Vietnam podľa rovnakej špecifikácie
Certifikácie ISO9001, BSCI, SMETA P4, GRS, HIGG, SCAN

Platformy, ktoré skracujú prvý plán – existujúce zvárané zostavy v skladových farbách, takže žiadny vývoj vzoru a žiadna šarža farbiva:

Obrázok Model Prečo skracuje rozvrh Odkaz
28L airtight-zipper insulated backpack cooler SL-I274 28-litrový chladič na batoh so vzduchotesným zipsom (SL-I274) Osvedčená 48-hodinová uzavretá konštrukcia, štyri skladové farby Zobraziť
Insulated soft cooler backpack with molded lid SL-E050B Izolovaný chladiaci batoh, tvarované veko (SL-E050B) Už vyvinuté dve veľkosti – rozšírenie sortimentu bez nových nástrojov Zobraziť
Roll-top leakproof soft cooler SL-I288 Roll-Top nepriepustný mäkký chladič (SL-I288) Existujúce hnedé/sivé farebné odtiene; výrazný bez vlastnej šarže farbiva Zobraziť
Insulated leakproof cooler backpack SL-I075A Izolovaný nepriepustný chladiaci batoh (SL-I075A) Cenová platforma v troch akciových farbách Zobraziť

FAQ: Soft Cooler Lead Times

Otázka: Ako dlho trvá výroba mäkkého chladiča?

Odpoveď: Hromadná výroba je zvyčajne 30–45 dní po potvrdení vzorky a zálohy, so vzorkami 7–15 dní vopred. Ale objednávka do skladu je dlhšia – pridajte špecifikáciu a cenovú ponuku, prichádzajúci materiál, revízie vzoriek, inšpekciu, námornú prepravu a colné odbavenie. Dva až tri mesiace od schválenia sú realistické plánovacie číslo.

Otázka: Odkiaľ vlastne meškania pochádzajú?

Odpoveď: Väčšinou pred začatím výroby. Dostupnosť materiálu a schválenie sú zvyčajnou prekážkou a z oneskorení tkanín je najťažšie sa zotaviť, pretože nič na výstupe nemôže začať bez materiálu na strihacom stole – jeden výrobca pripisuje 45 – 55 % oneskorení prvej objednávky získavaniu a farbeniu tkanín. Neskoré schvaľovanie farieb prechádza každou ďalšou fázou.

Otázka: Koľko pridáva vlastná farba?

Odpoveď: Potenciálne 30 dní alebo viac, pretože vlastné farbenie prináša svoj vlastný cyklus schvaľovania laboratórneho ponoru a dodaciu dobu šarže farbiva. Pri prvej objednávke pod časovým tlakom je výber skladovej farby tým najefektívnejším spôsobom, ako ochrániť plán.

Otázka: Môžem urýchliť výrobu, ak meškám?

A: Len v rámci limitov. Letecká nákladná doprava sa môže nakoniec dva až štyri týždne zotaviť za niekoľkonásobok nákladov na námornú dopravu, čo z nej robí núdzovú páku a nie plán. Zváranie, laminovanie stien a testovanie vodou si vyžadujú čas, a ich urýchlenie vytvára chyby, ktoré zlyhávajú pri kontrole a stoja viac času, než ušetria. Chráňte dátum skorým uzamknutím materiálov a schválení, nie neskorším stláčaním výroby.

Otázka: Ako ďaleko dopredu si mám objednať letný sortiment?

Odpoveď: Pracujte spätne od dátumu na sklade, cez príjem do skladu, vnútrozemskú dodávku, colnicu, námornú prepravu, kontrolu, 30- až 45-dňovú výrobu, prichádzajúce materiály, odber vzoriek a schvaľovanie – ak plán prekročí jarný festival, pridajte rezervu na sviatky. Pre väčšinu letných radov chladičov, ktoré sú určené na jeseň alebo začiatkom zimy.

Otázka: Čo robí najväčší rozdiel v mojom dodacom čase?

Odpoveď: Kompletná špecifikácia a skladové farebné prevedenie. Stručná informácia pripravená na výrobu zmení dvojtýždňovú zisťovaciu slučku na jedno- až trojdňovú cenovú ponuku a zásobná farba odstráni šaržu farbiva z kritickej dráhy. Potom: rýchla, konsolidovaná spätná väzba počas vzorkovania a začatie z existujúcej platformy namiesto vývoja nového vzoru.

Plánujete harmonogram?Sealock (YiFuLong Outdoor Gear Co., Ltd.) vyrába zvárané a šité mäkké chladiče v Číne a Vietname, pričom uvádza 7–15 dní odberu vzoriek a 30–45 dní výroby. Pošlite svoj dátum na sklade a tím s vami spracuje kalendár spätne – a povedzte jasne, ak sa nezmestí.

Email:info@sealock.com.hk |  Telefón: +86-13632981825  | Prezrite si rad mäkkých chladičov

Tu uvedené referenčné hodnoty a štatistiky oneskorenia odrážajú verejne dostupné zdroje výroby odevov a mäkkého tovaru od polovice roku 2026 a líšia sa podľa továrne, produktu, materiálov a sezóny. Najmä načasovanie nákladnej dopravy sa mení s podmienkami smerovania. Predtým, ako sa zaviažete k dátumu spustenia, overte si u svojho dodávateľa aktuálne dodacie lehoty a kapacitu.
